Экономика осушения: почему дешевле заплатить за водопонижение, чем ликвидировать последствия

В строительной гонке, где каждый день простоя обходится очень дорого, многие застройщики пытаются сэкономить на «неочевидном» — на системе водопонижения. Кажется, что высокие грунтовые воды — это временная неприятность, с которой можно справиться «малой кровью» обычными насосами. Но без оценки притока и устойчивости грунта такой подход может привести к незапланированным расходам.

Реальность такова: один незапланированный ливень или активный водоносный горизонт могут не просто остановить работы, а привести к аварийным последствиям — размыву грунта, обрушению откосов котлована и разрушению только что уложенного бетона. В этой статье мы не будем пугать страшилками, а просто посчитаем, во сколько обходится попытка сэкономить на осушении и почему инвестиции в профессиональное водопонижение — это один из способов снизить риски для вашего проекта.

Затопленный котлован: скрытые расходы, которые съедают бюджет

Когда в котловане стоит вода, кажется, что главная проблема — это сама вода. На самом деле, вода — лишь верхушка айсберга. Главная беда — это цепная реакция непредвиденных затрат, которая запускается с момента первого проявления влаги. Давайте разберем по пунктам, куда на самом деле уходят деньги, когда стройплощадка превращается в бассейн.

Прямые и немедленные затраты:

  • Аварийные работы: Срочный вызов ремонтных бригад, установка дополнительных насосов, укрепление откосов. Срочность работ может увеличить расходы по сравнению с плановой организацией водопонижения.
  • Простой техники: Экскаваторы, бульдозеры, краны застревают в грязи и простаивают. Арендная плата за них начисляется каждый час, даже если они просто стоят в грязи.
  • Отвод воды: Откачанную воду обычно направляют в ливневую канализацию по договору водоотведения с владельцем сети. В Москве это, как правило, ГУП «Мосводосток». В смете учитывают сбросной трубопровод и расходы на водоотведение.

Скрытые и отсроченные затраты:

  • Потеря времени: Каждый день простоя — это не только упущенные сроки, но и расходы на охрану, административный персонал, проценты по кредитам, которые продолжают капать.
  • Снижение несущей способности грунта: Размокшее основание под фундаментом требует дополнительных работ по его укреплению (например, щебеночной подушки или даже свай). Это дополнительные расходы, которые изначально могли не попасть в смету.
  • Риск для репутации: Сорванные сроки сдачи объекта подрывают доверие заказчиков и инвесторов к будущим проектам. Это долгосрочный ущерб, который сложно измерить деньгами, но он очень реален.

В итоге, экономию на организации временного водопонижения нужно сопоставлять с возможными расходами на простой и восстановление основания. Вопрос не в том, сколько стоит система осушения, а в том, во сколько обойдется ее отсутствие.

Не вода, а бетон: как грунтовые воды крадут прочность фундамента

Самое опасное в работе с высокими грунтовыми водами — это не очевидные лужи в котловане, а невидимое воздействие на ключевые строительные процессы. Вода нужна для твердения бетона, но поступление грунтовой воды в свежеуложенную смесь может нарушить ее состав и структуру. Экономия на осушении в этот момент подобна попытке сэкономить на здоровье, покупая поддельные лекарства.

Что происходит с бетоном при подтоплении?

  • Вымывание цементного молока: Вода проникает в свежеуложенную бетонную смесь и вымывает из нее мелкие частицы цемента. Это нарушает водоцементное соотношение — ключевой параметр, отвечающий за будущую прочность конструкции. Прочность бетона может оказаться ниже проектной.
  • Капиллярный подсос: Готовый фундамент, как губка, начинает поднимать влагу из насыщенного грунта. Это приводит к постоянной сырости в подвальных помещениях, разрушению отделки и, что гораздо хуже, к коррозии арматурного каркаса внутри бетона. Ржавеющая арматура увеличивается в объеме и буквально разрывает бетон изнутри.
  • Нарушение структуры бетона: Бетонировать обычным способом в котлован с водой нельзя; свежий бетон защищают от затопления до набора 30% проектной прочности (СП 45.13330.2017, п. 11.34). Если осушить котлован невозможно, применяют подводное бетонирование методом вертикально перемещаемой трубы по проекту (СП 70.13330.2012, раздел 5.13).

Дорогостоящие последствия:

  • Снижение проектного срока службы: Нарушения при бетонировании и недостаточная защита от грунтовых вод могут сократить срок службы фундамента и потребовать восстановительных работ.
  • Дополнительная гидроизоляция: Исправление ошибок может обойтись дороже своевременной защиты от воды. Придется проводить дорогостоящие работы по инъекционной гидроизоляции, откапывать фундамент по периметру или даже усиливать его конструктивно.
  • Юридические риски: Сдача объекта с фундаментом, не соответствующим проектным характеристикам, — это прямой путь к судебным разбирательствам с заказчиком и проверяющими органами.

Своевременный отвод воды помогает соблюсти условия бетонирования и снизить риск последующих затрат на ремонт фундамента.

Цена бездействия: во что обходится ремонт подтопленного объекта

Многие застройщики ошибочно полагают, что проблемы, вызванные высокими грунтовыми водами, закончатся после сдачи объекта. На самом деле, они только начинаются. Ликвидация последствий подтопления на готовом объекте часто требует вскрытия отделки и доступа к конструкциям, что усложняет и удорожает ремонт.

Этапы «лечения» и факторы стоимости:

Проблема Метод устранения Что влияет на стоимость Сложность и время
Протечки в подвале Инъекционная гидроизоляция изнутри Длина швов и число участков протечек Высокая. Требуется доступ к стенам, поиск точек протечек.
Высолы, разрушение отделки Сушка стен, удаление штукатурки, противогрибковая обработка, новая отделка Площадь поврежденной отделки Средняя. Требует освобождения помещений, длительного цикла работ.
Коррозия арматуры, разрушение бетона Расшивка трещин, антикоррозийная обработка, усиление конструкции углеволокном или накладными элементами Объем повреждений и способ усиления Очень высокая. Часто требует вскрытия конструкций, специального оборудования.
Подтопление фундамента снаружи Откопка по периметру, устройство дренажа и новой гидроизоляции Протяженность вскрываемого периметра Крайне высокая. Необходимы земляные работы на благоустроенной территории.

Стоимость ремонта складывается из объема повреждений, выбранного способа восстановления и сложности доступа к конструкциям.

Неучтенные издержки ремонта:

  • Эвакуация и хранение: Если речь идет о жилом доме или офисе, необходимо временно переселить людей или вывезти дорогостоящее оборудование и мебель.
  • Потеря репутации: Для управляющих компаний и девелоперов постоянные жалобы жильцов на сырость и плесень — это прямой удар по имиджу и стоимости будущих проектов.
  • Снижение стоимости объекта: Здание с хроническими проблемами с гидроизоляцией может потерять в рыночной цене.

Сравните эти колонки расходов со стоимостью организации временного водопонижения на этапе стройки. Временное водопонижение помогает защитить основание при строительстве, а от подтопления при эксплуатации здание защищают предусмотренные проектом гидроизоляция и постоянный дренаж.

Экономика осушения: почему дешевле заплатить за водопонижение, чем ликвидировать последствия

Технологии осушения: разбор методов и их выгоды для застройщика

Современное водопонижение — это не про хаотичную откачку воды насосами из котлована. Это инженерные системы, подобранные под конкретные грунты и задачи, которые работают предсказуемо и эффективно. Правильный выбор метода помогает сократить простои и расходы на устранение последствий подтопления.

Открытый водоотлив: обычно небольшие затраты, но есть риски

Применяется для временного осушения поверхностного слоя грунта. По периметру котлована роются водоотводные канавы (лотки), вода из которых собирается в приямки и откачивается насосами.

  • Плюс: Обычно небольшие затраты на организацию.
  • Минус: В мелких и пылеватых песках возможны суффозия, оплывание откосов и выпор дна. Нужны защитные меры и контроль; резкие понижения уровня недопустимы.
  • Выгода: При допустимости по проекту позволяет организовать временный отвод воды без устройства иглофильтровой системы.

Иглофильтровые установки (ЛИУ): для проницаемых грунтов

Система из множества иглофильтров, соединенных общим коллектором с насосной установкой. ЛИУ понижают уровень на 4-5 м одним ярусом, считая от оси насоса, при коэффициенте фильтрации 2-50 м/сут; при 2-5 м/сут нужна песчано-гравийная обсыпка. При коэффициенте фильтрации ниже 2 м/сут гравитационные ЛИУ, как правило, неэффективны.

Вакуумные иглофильтры применяют при коэффициенте фильтрации 0,2-2 м/сут, при необходимости и с меньшей эффективностью — до 5 м/сут. Обсыпка обязательна; для глин и суглинков эти иглофильтры не предназначены.

  • Плюс: Быстрый монтаж/демонтаж, мобильность, эффективность в грунтах с подходящей водопроницаемостью.
  • Минус: Аренда оборудования.
  • Выгода: Помогает сохранить темп работ при подходящих грунтах и требуемом понижении. Затраты на аренду сопоставляют с расходами на возможный простой.

Эжекторные иглофильтровые установки: для большой глубины

Эжекторные иглофильтры применяют при коэффициенте фильтрации 0,2-2 м/сут; для глин они не предназначены. Вода под давлением циркулирует в системе, создавая разрежение и поднимая откачиваемую воду. Компания «Осушение» эжекторное водопонижение не выполняет.

  • Плюс: Понижение на 10-12 м, при обосновании — до 20 м.
  • Минус: Более высокая стоимость и сложность в эксплуатации.
  • Выгода: Позволяет понизить уровень глубже, чем один ярус ЛИУ, при подходящей водопроницаемости грунта.

Закрытый глубинный дренаж: постоянное решение

Устройство системы дренажных труб по периметру будущего здания с отводом воды в коллектор. Это уже не временная, а постоянная мера.

  • Плюс: Обеспечивает длительный отвод воды при регулярном обслуживании системы.
  • Минус: Высокие первоначальные затраты, более длительные сроки работ.
  • Выгода: Снижает риск подтопления при эксплуатации и связанных с ним затрат на ремонт, может повысить ликвидность объекта.

Выбор технологии — это не просто инженерная задача, а финансовое решение. Временные системы (иглофильтры) позволяют сэкономить время на этапе нулевого цикла, а постоянный дренаж — деньги на всем сроке службы здания. Экономический эффект оценивают для конкретного объекта, учитывая затраты на устройство и эксплуатацию системы.

Профилактика на этапе нулевого цикла: когда нужно осушение

В строительстве важно заранее оценить риск подтопления. Если расчетный уровень грунтовых вод мешает разработке котлована, систему водопонижения предусматривают до земляных работ. Эти расходы включают в бюджет подготовки площадки, чтобы снизить риск простоев и повреждения основания.

Конкретные выгоды раннего осушения:

Аспект проекта Без осушения (Риск) С осушением (Выгода)
График работ Непредсказуемые простои из-за дождей, паводков, размыва грунта. Сорванные сроки сдачи. Меньше простоев из-за грунтовых вод. Для дождевых и талых вод предусматривают поверхностный водоотвод.
Качество основания Размягчение грунта, потеря несущей способности. Необходимость дорогостоящего усиления. Грунт основания сохраняет проектные характеристики. Фундамент возводится на расчётное основание.
Безопасность Высокий риск оползания откосов котлована, обрушения стенок, аварийной ситуации. Снижение риска обводнения откосов в сочетании с проектным креплением или допустимой крутизной.
Бюджет Незапланированные расходы на аварийные работы, ремонт, удорожание кредита. Плановые расходы на осушение с учетом длительности откачки. Снижение риска аварийных затрат.

Что входит в «профилактику»:

  • Гидрогеологическое исследование: Не экономьте на изысканиях. Инженерно-геологические изыскания, включая определение фильтрационных свойств грунтов опытными откачками, дают исходные данные для расчета системы.
  • Проект организации временного водопонижения: Инженерный документ, который определяет тип системы, расположение оборудования, режим работы. Это инструкция по избежанию проблем.
  • Заблаговременный монтаж: Система водопонижения запускается и выходит на режим ДО начала активных земляных работ. Она опережает проблему, а не догоняет ее.

Отказ от необходимого по проекту водопонижения повышает риск аварийных затрат. В смете учитывают непрерывную откачку, резерв оборудования и электроснабжение от двух независимых источников. Это позволяет сравнивать варианты по полным расходам на период строительства.

Экономика осушения: почему дешевле заплатить за водопонижение, чем ликвидировать последствия

Кейс: водопонижение при строительстве паркинга

Теория и расчеты — это убедительно, а работу системы осушения можно показать на реальном объекте.

Объект реновации «Ленская, вл. 8» (Москва)

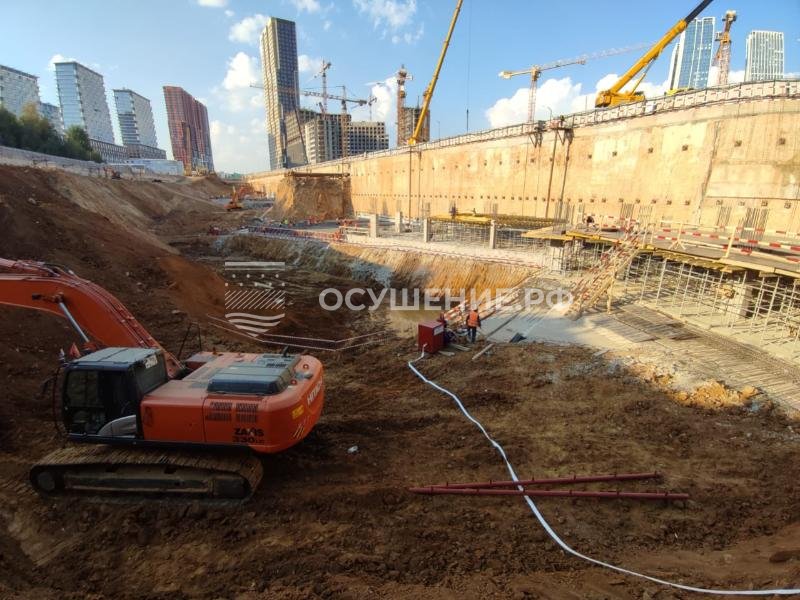

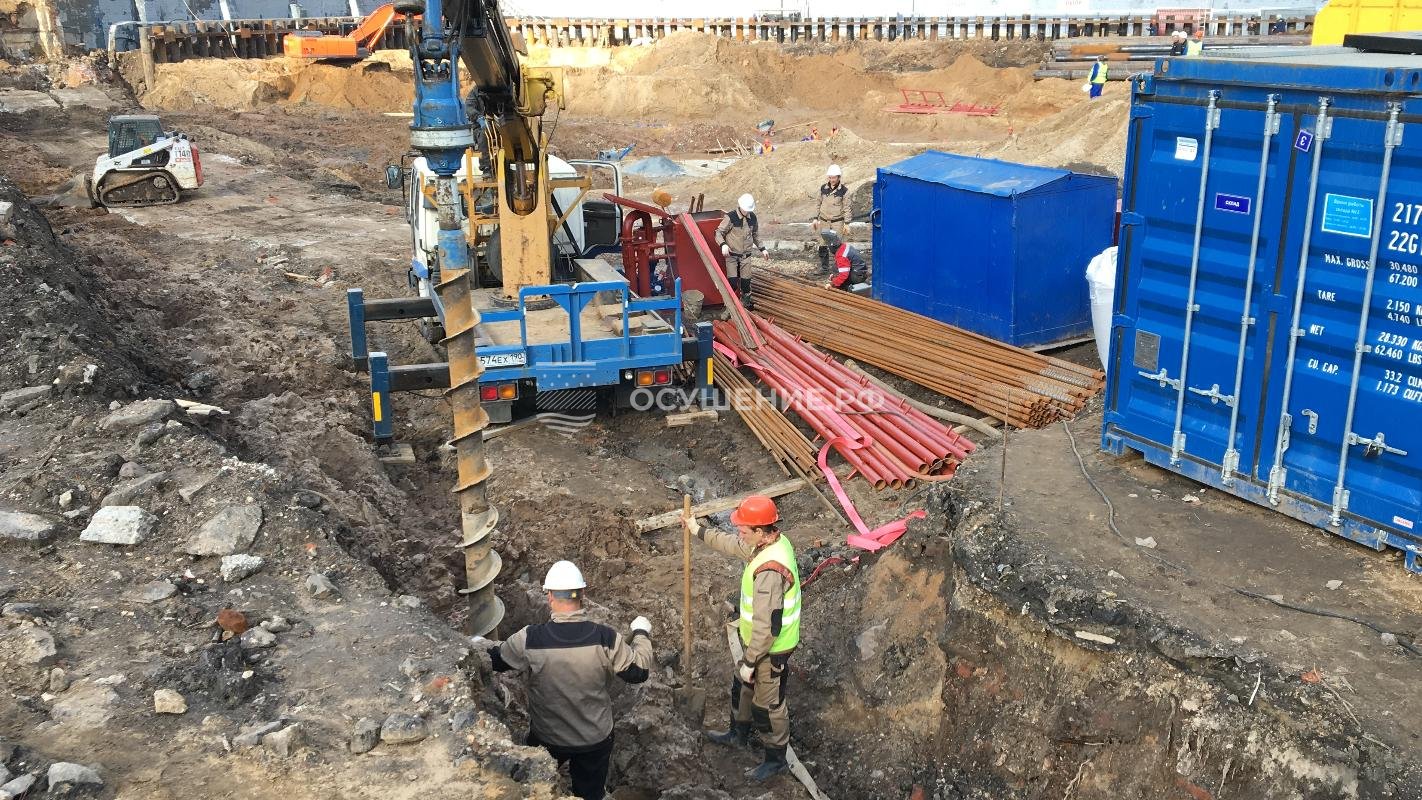

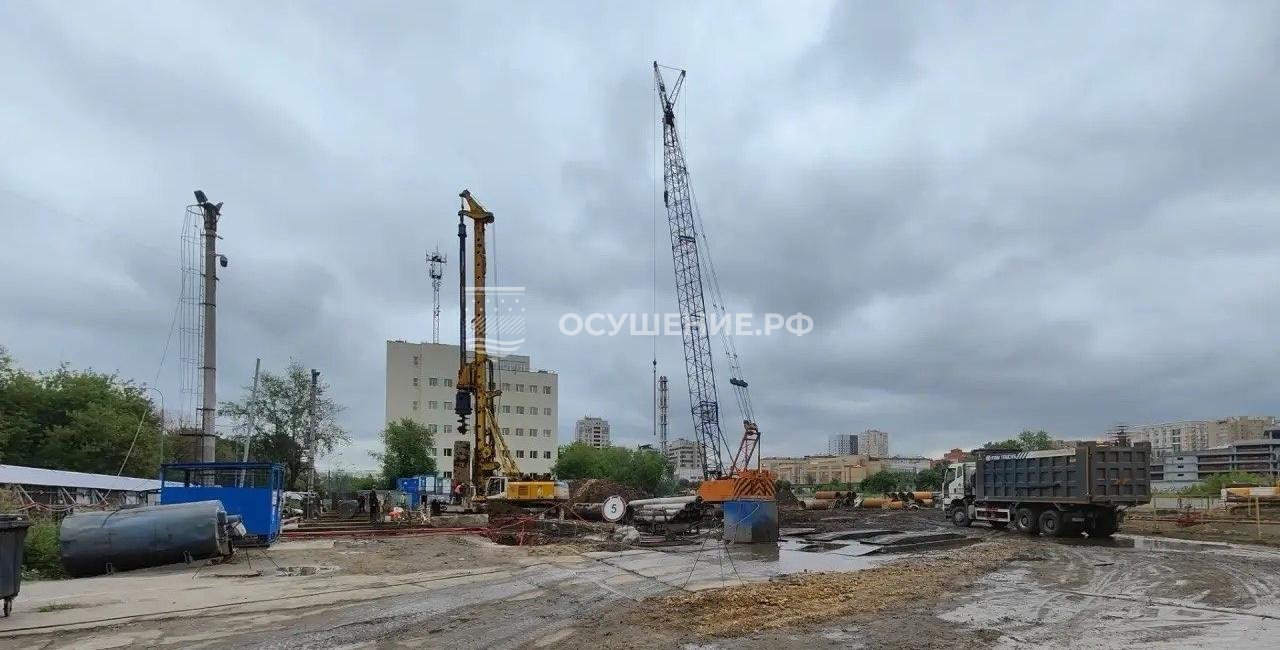

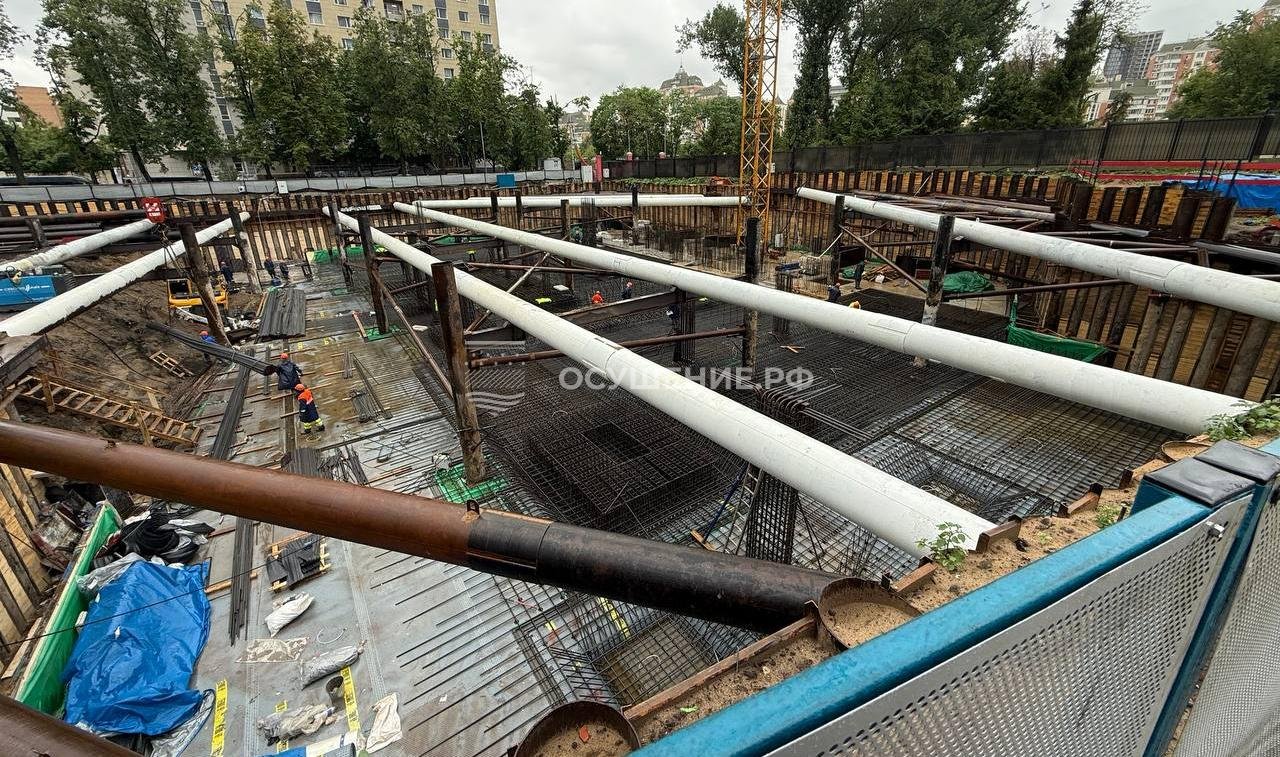

На объекте реновации «Ленская, вл. 8» котлован осушали иглофильтровой установкой с вакуумными агрегатами ЛИУ-6, снижая уровень грунтовых вод на высоту до 7 м. Работы шли с мая по декабрь 2022 года, и подземный паркинг на 57 машиномест для 15-этажного жилого дома был возведён в срок.

Вывод:

Обратный сценарий — попытка сэкономить на системном осушении и ограничиться открытым водоотливом без проверки его применимости — может привести к затратам на ликвидацию последствий. Экономический эффект выбранной системы оценивают по смете и рискам конкретного объекта.

Инвестиция в сухость: как просчитать окупаемость системы водопонижения

Любое решение в строительстве должно иметь экономическое обоснование. Рассматривать затраты на водопонижение как дыру в бюджете — грубая ошибка. Их можно оценивать как инвестицию в снижение риска убытков. Давайте составим упрощенную финансовую модель, подставив данные проекта, сметы и договоров.

Формула расчета окупаемости

Основной принцип: Ожидаемое снижение убытков - Затраты на осушение = Ожидаемый экономический эффект. Сравнивают потери без выбранной защиты и с ней, учитывая вероятность аварий и остаточный риск.

Считаем затраты на осушение (Инвестиция):

  • Проектирование системы: стоимость подготовки проектных решений.
  • Аренда оборудования: состав системы и длительность работы.
  • Монтаж/демонтаж: по объемам работ; монтаж системы строительного водопонижения иглофильтрами — от 150 000 руб. за комплект.
  • Электроэнергия и обслуживание: по режиму непрерывной откачки, с учетом резерва оборудования.
  • Отвод воды: сбросной трубопровод и водоотведение.
  • ИТОГО затрат: сумма всех статей сметы за период работы системы; состав включенных услуг проверяют, чтобы не считать их дважды.

Оцениваем возможные убытки:

  • Простой техники: оплачиваемые часы простоя умножают на ставки из договоров аренды.
  • Аварийные работы: учитывают укрепление откосов, дополнительную откачку и замену поврежденного грунта.
  • Неустойка за срыв сроков: используют условия договора и предполагаемую длительность задержки.
  • Удорожание работ: включают восстановление или усиление основания при его повреждении.
  • ИТОГО ожидаемого снижения убытков: разница между потерями без выбранной защиты и с ней, с учетом вероятности каждого сценария и без повторного учета одних расходов.

Считаем рентабельность вложений:

  • Ожидаемый экономический эффект: ожидаемое снижение убытков минус полные затраты на осушение.
  • Рентабельность: ожидаемый экономический эффект делят на затраты и выражают результат в процентах.

Положительный результат означает, что ожидаемое снижение убытков превышает расходы на систему. Сравнение полезно повторить для разных сроков работ и сценариев подтопления: так видно, какие допущения сильнее влияют на бюджет и график.

Заключение

Водопонижение требует затрат на устройство и эксплуатацию системы, но может снизить ожидаемые потери от подтопления. Просчет его окупаемости — это первый признак зрелого и ответственного подхода к управлению рисками и бюджетом проекта.

Источники

Я рекомендую сравнивать варианты водопонижения по полной смете: монтаж, эксплуатация на весь срок работ, резерв оборудования и отвод воды. Для расчета беру состав системы и длительность непрерывной откачки, а не только начальную цену монтажа. В мелком песке я обращаю внимание на риск суффозии и оплывания откосов при открытом водоотливе. Возможные расходы на восстановление основания и простой сопоставляю с затратами на предусмотренную проектом защиту.

Савосин Вадим Сергеевич
Инженер коммерческого отдела (сметчик). 10+ лет в строительном ценообразовании. Подготовил коммерческие предложения и сметы для 250+ организаций.
Наши объекты
Все проекты
Котлованы под жироуловителиКотлованы под жироуловителиЖК "Адмирал", г. МоскваЖК "Адмирал", г. МоскваПрокладка коммуникаций для жилого микрорайонаПрокладка коммуникаций для жилого микрорайона

Комментарии (2)

Павел
19 сентября 2026, 19:31

Руководство режет смету на водопонижение: котлован неглубокий, давайте приямки и пару насосов. Грунт - мелкий песок. Чем аргументировать, чтобы услышали?

Вадим Савосин Инженер коммерческого отдела (сметчик)
22 сентября 2026, 16:13

Павел, я бы указал на риск суффозии, оплывания откосов и выпора дна в мелком песке. Открытый водоотлив здесь требует защитных мер и контроля; резкие понижения уровня недопустимы. Дальше считаем последствия: срочные аварийные работы могут стоить дороже плановых, техника стоит, а размокшее основание приходится усиливать щебеночной подушкой или даже сваями. Сопоставьте смету водопонижения с расходами на простой и восстановление основания, учитывая вероятность аварии. ЛИУ применяют при коэффициенте фильтрации 2-50 м/сут: понижение 4-5 м одним ярусом от оси насоса, при 2-5 м/сут нужна песчано-гравийная обсыпка. При 0,2-2 м/сут применяют вакуумные иглофильтры с обязательной обсыпкой. Выбор для вашего песка обосновывают данными изысканий.

Поделиться статьёй
Бесплатная консультация
Савосин Вадим Сергеевич
Инженер коммерческого отдела (сметчик)
Подберём схему водопонижения для вашего котлована
  • Выезд инженера для оценки — 0 ₽ (Москва и область)
  • Цена фиксируется до начала работ
  • Собственная техника, 65+ штатных специалистов
  • Работаем с 1999 года, более 350 клиентов
Написать в TelegramНаписать в MAX
Бесплатная консультация
Савосин Вадим Сергеевич
Инженер коммерческого отдела (сметчик)
Подберём схему водопонижения для вашего котлована
  • Выезд инженера для оценки — 0 ₽ (Москва и область)
  • Цена фиксируется до начала работ
  • Собственная техника, 65+ штатных специалистов
  • Работаем с 1999 года, более 350 клиентов
Написать в TelegramНаписать в MAX

Заказать звонок

Сообщение отправлено

Спасибо за обращение, мы свяжемся с вами для уточнения деталей.

Вы подписались

Спасибо за подписку на рассылку.

Сообщение отправлено

Спасибо за обращение, мы свяжемся с вами для уточнения деталей.

Ваш комментарий отправлен

Он появится после проверки модератора.

Консультация специалиста

Инженер перезвонит, ответит на вопросы по объекту и подскажет, какой способ водопонижения подойдёт.

Пн–Пт 09:00–18:00 · или позвоните: 8 800 350-01-91

Спасибо за заявку!

Наш менеджер свяжется с вами в ближайшее время.

Оставить отклик

Спасибо за заявку!

Наш менеджер свяжется с вами в ближайшее время.
