Сколько длится водопонижение котлована?

Водопонижение котлована продолжается до завершения подземных работ и выполнения условий безопасного отключения системы. По практике компании «Осушение», для котлована средней площади мобилизация занимает 1 день, монтаж и запуск — 1-2 дня; время достижения нужного уровня воды рассчитывают отдельно. Полный срок включает подготовку, монтаж, понижение и поддержание уровня, затем постепенное прекращение откачки и демонтаж.

Почему нельзя просто выкопать котлован, если в нем вода?

При разработке котлована в обводненных грунтах вода поступает через дно и откосы. В неустойчивых грунтах это осложняет выемку: сползающий грунт приходится убирать повторно, а подготовленное основание может потребовать восстановления. Предварительное понижение уровня и его поддержание создают условия для последовательного выполнения земляных и фундаментных работ.

При составлении графика нужно учитывать следующие риски:

  • Разжижение грунта. Восходящая фильтрация может разуплотнить водонасыщенный грунт и снизить его несущую способность. Техника начинает буксовать и тонуть, а откосы котлована теряют стабильность.
  • Оплывание и обрушение стенок. Водонасыщенный грунт может терять устойчивость в стенках выемки. Сползание грунта создает опасность для людей и техники, задерживает разработку и требует мер защиты.
  • Плывуны. Они осложняют разработку котлована. Насыщенный водой мелкий песок или супесь под давлением вышележащих слоев может вести себя как жидкость. Резкая выемка грунта может вызвать его быстрое и неконтролируемое поступление в котлован, что создает опасность для работающих в выемке.
  • Затопление и разрушение основания. При неуправляемом притоке вода может размывать подушку и снижать несущую способность основания, что создает риск просадок и трещин в конструкции.

Понижение уровня должно опережать разработку котлована. При ярусной схеме выемку и монтаж последующих ярусов увязывают между собой: готовность к очередному этапу подтверждают фактическими уровнями воды, а не только датой в плане.

От чего зависит время осушения котлована: главные факторы

Продолжительность выхода на проектный уровень оценивают по гидрогеологическим условиям и параметрам системы. Длительность поддержания этого уровня связывают с календарным планом подземной части. На оценку влияют следующие факторы:

Фактор Влияние на сроки
Гидрогеологические условия Тип грунта — решающий фактор. В песках вода легче поступает к фильтрам, но при высокой проницаемости приток может быть большим. В глинах и суглинках низкая водопроницаемость ограничивает выбор метода: обычные иглофильтры для них не предназначены.
Глубина залегания грунтовых вод (УГВ) Чем выше уровень воды и чем глубже котлован, тем больший объем воды нужно откачать и тем сильнее требуется понизить уровень. Это может увеличить время выхода на проектный режим.
Необходимая глубина понижения Уровень поддерживают не менее чем на 0,5 м ниже дна котлована с учетом подъема воды за время аварийного отключения; конкретную отметку задает проект (СП 250.1325800.2016, п. 7.1.7). Требуемая величина понижения влияет на сроки.
Производительность системы водопонижения Производительность насосов и количество иглофильтров должны соответствовать расчетному притоку и требуемому понижению. Слабая система будет работать медленнее и может не справиться.
Площадь котлована и его конфигурация Для большого по площади котлована обычно требуется развертывание более протяженной системы водопонижения. Это может увеличить время на монтаж и выход на проектный режим.
Наличие внешнего питания водоносного горизонта Если рядом есть река или водоем, который постоянно подпитывает грунтовые воды, процесс осушения может значительно затянуться.

Грамотное инженерно-геологическое изыскание — основа для оценки сроков. Нужны сведения о водоносных слоях, их проницаемости, уровнях и напорах, а также о связи подземных вод с водоемами.

Фильтрационные параметры определяют опытными откачками. По ним рассчитывают приток и работу системы; при сложных условиях используют численную модель. Применение программного обеспечения для моделирования помогает оценить изменение уровней во времени, но качество прогноза зависит от исходных данных. Изыскания для компании выполняют партнеры.

Сколько длится водопонижение котлована?

Как выбор технологии влияет на сроки

Сравнивать технологии по сроку запуска имеет смысл после проверки их применимости к грунтам и требуемому понижению. Если система не обеспечивает расчетный режим, дополнительное время работы само по себе не решит задачу. Пределы применения иглофильтров приведены в СП 45.13330.2017, п. 5.4.

Технология Принцип работы Где применяется Скорость и глубина
Иглофильтровые установки (ЛИУ) Гравитационное водопонижение. Вода поступает из грунта к фильтрам самотеком; насосная станция создает разрежение в коллекторе и иглофильтрах. Грунты с коэффициентом фильтрации 2-50 м/сут; при 2-5 м/сут — с песчано-гравийной обсыпкой. Для осушения глин не предназначены. Понижение одним ярусом — 4-5 м от оси насоса. При многоярусной схеме монтаж следующих ярусов увязан с выемкой грунта. Выход на проектный уровень учитывают отдельно от монтажа.
Эжекторные иглофильтровые установки (ЭИУ) Эжекторный принцип. Напорный водяной поток создает разрежение, вытягивающее воду из грунта. Работает на рециркуляции воды. Малопроницаемые грунты с коэффициентом фильтрации 0,2-2 м/сут. Для глин не предназначены. Компания «Осушение» этот метод не выполняет. Нужен монтаж напорной и циркуляционной линий. Понижение — 10-12 м, при обосновании до 20 м. Срок выхода на проектный уровень зависит от условий объекта.

Что быстрее? В песках выбор зависит от коэффициента фильтрации и требуемого понижения. При 0,2-2 м/сут применяют вакуумные иглофильтры УВВ с обязательной обсыпкой: понижение одной ступенью — 5-7 м; с меньшей эффективностью метод применим до 5 м/сут. Для глин и суглинков УВВ не предназначены.

В глинах и суглинках нормы предусматривают электроосмос и пластовый дренаж. Если глинистый слой подстилается песком, иглофильтры заглубляют в песок с обсыпкой по всей высоте. Электроосмос компания не выполняет.

Многоярусную систему монтируют последовательно: запускают верхний ярус, под его защитой отрывают уступ и устанавливают следующий. Поэтому в графике нужны отдельные участки монтажа и разработки грунта. Для песков с коэффициентом фильтрации не менее 2 м/сут и требуемым понижением более 4 м рассматривают также открытые гравитационные скважины с погружными насосами. Их глубину выбирают по водоносному горизонту и требуемому понижению.

Поэтапный процесс: что входит в сроки водопонижения

Когда говорят «срок водопонижения», часто имеют в виду только время работы насосов. Но это лишь часть процесса. Полный цикл состоит из нескольких обязательных этапов, каждый из которых вносит свой вклад в общее время.

  1. Подготовительный этап (по готовности проекта и площадки)
    • Анализ данных изысканий и проектирование системы.
    • Доставка оборудования и техники на объект: для котлована средней площади мобилизация занимает 1 день.
    • Планировка площадки, устройство водосборных канав и зумпфов (емкостей для сбора воды).
  2. Монтаж и запуск системы (1-2 дня для котлована средней площади)

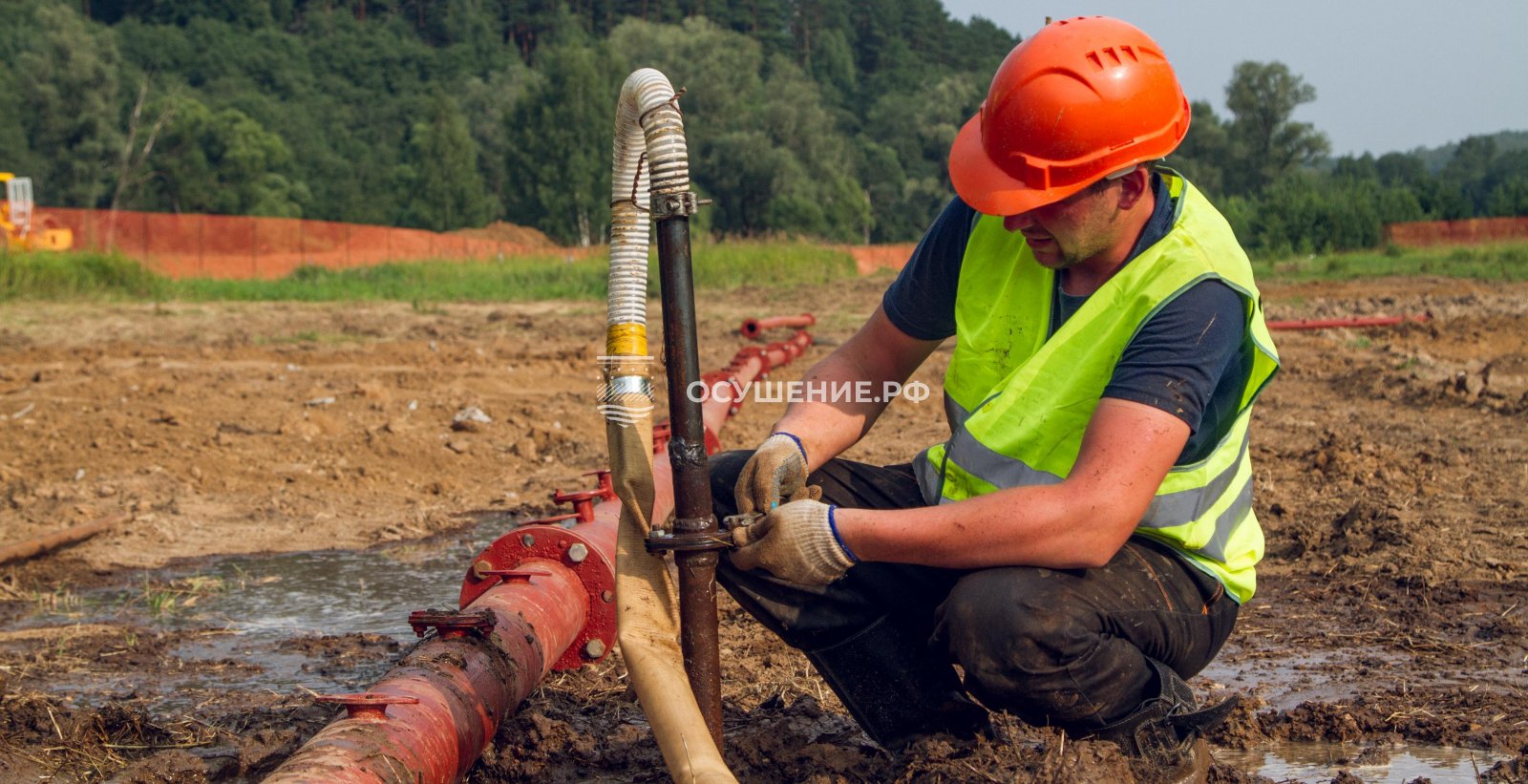

    • Погружение иглофильтров по контуру будущего котлована обычно подмывом с песчано-гравийной обсыпкой; в трудноразмываемых грунтах — в пробуренные скважины.
    • Соединение их коллектором и подключение к насосным станциям.
    • Подготовка сбросного трубопровода и проверка готовности системы к пуску.
  3. Понижение воды до отметки, необходимой для очередного этапа работ
  4. Эксплуатация и поддержание уровня (весь период земляных и фундаментных работ)
    • Система работает непрерывно, не давая воде вернуться.
    • Обслуживание насосов, очистка фильтров.
  5. Демонтаж (срок по объему системы)
    • Водопонижение прекращают постепенно, после окончания нулевого цикла и обратной засыпки пазух, когда сооружение набрало вес и прочность против всплытия. Демонтаж ярусов начинают с нижнего.

Срок водопонижения в календарном плане охватывает все эти этапы с учетом их совмещения с общестроительными работами. Готовый проект и оперативная бригада сокращают подготовку и монтаж. Срок выхода на проектный уровень зависит от геологии и параметров системы, а период поддержания уровня — от графика подземных работ.

Реальные сроки: запуск, понижение и поддержание уровня

Для графика нужно отдельно оценивать монтаж и запуск, выход на проектный уровень и дальнейшую работу системы. Ниже — подтвержденные ориентиры монтажа и условия, которые определяют продолжительность откачки.

Типовая ситуация Оборудование Ориентиры для графика
Небольшой котлован в песках с коэффициентом фильтрации 2-50 м/сут. При 2-5 м/сут нужна песчано-гравийная обсыпка. Легкая иглофильтровая установка (ЛИУ) Бригада монтирует 15-75 иглофильтров в смену в зависимости от геологии и квалификации; коллектор — до 100 пог. м в день, в затрудненных условиях меньше. Длительность откачки увязывают с подземными работами.
Котлован средней площади в пылеватых песках или супесях с коэффициентом фильтрации 0,2-2 м/сут. Вакуумная иглофильтровая установка (УВВ) с обязательной обсыпкой Мобилизация — 1 день, монтаж и запуск — 1-2 дня для котлована средней площади. Затем идут понижение уровня и его непрерывное поддержание; их продолжительность устанавливают для конкретного объекта.
Крупный объект в песках с коэффициентом фильтрации не менее 2 м/сут и требуемым понижением более 4 м. Водопонизительные скважины с погружными насосами Одна буровая установка с бригадой при типовой глубине 15-30 м выполняет одну скважину в смену. Отдельно учитывают запуск, достижение проектного понижения и поддержание уровня до выполнения условий отключения.
Строительство в непосредственной близости от водоема (река, озеро) с постоянной подпиткой. Многоярусная система иглофильтров или глубинное водопонижение (скважинные насосы) Сроки определяются длительностью строительства. Система работает непрерывно до окончания нулевого цикла и обратной засыпки пазух, когда сооружение набрало вес и прочность против всплытия.

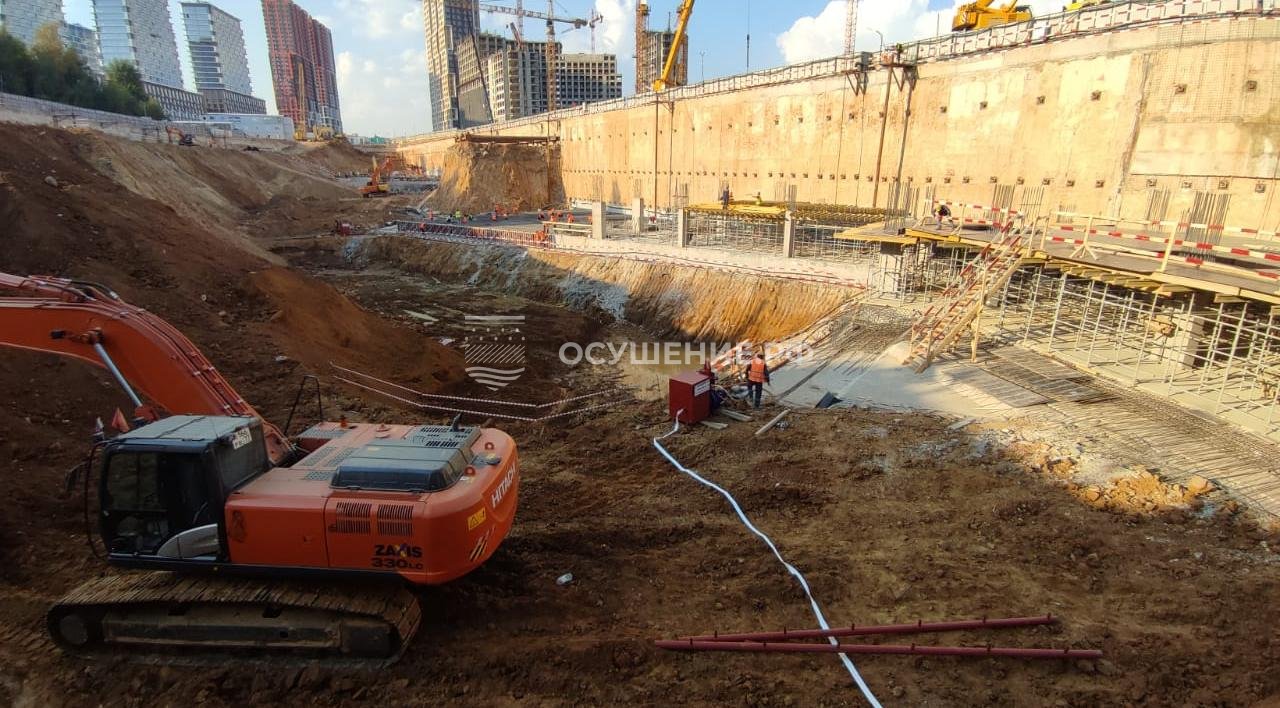

Например, на объекте ЖК «Садовническая, 69» проектное понижение достигли за 7 суток после запуска. В карточке ЖК «Событие-4» указан период работ с апреля 2022 по март 2023 года. Это разные показатели: время выхода на уровень и период работ на объекте; переносить их на другой котлован без расчета нельзя.

На «Событии-4» скважины устраивали после возведения ограждения котлована, до его раскопки. Этот пример показывает, зачем в плане фиксировать готовность предшествующих работ: даже подготовленная бригада не может начать монтаж, если для него еще не создан фронт работ.

Сколько длится водопонижение котлована?

Как заложить время на осушение в график строительства?

В календарном плане выделяют подготовку, монтаж, достижение нужного уровня, непрерывную эксплуатацию и демонтаж. Каждую часть связывают с земляными работами, устройством фундамента и обратной засыпкой. Для каждой контрольной точки указывают ответственного и условие перехода к следующей работе.

До мобилизации оборудования

  1. Проверить исходные данные. Изыскания должны отражать условия площадки. Если данных недостаточно для выбора системы защиты, предусматривают дополнительные исследования, включая замеры уровней и опытные откачки.
  2. Подготовить проект и график. Разработку проекта производства работ (ППР) увязывают с очередностью разработки котлована, расположением оборудования и трассами трубопроводов.
  3. Подготовить наблюдения. При гидрогеологическом мониторинге по СП 305.1325800.2017 наблюдательную сеть готовят не менее чем за 1 месяц до начала работ и проводят 2-3 цикла начальных замеров (раздел 6.6). Это время подготовки наблюдений; срок начала откачки устанавливают отдельно.
  4. Обеспечить готовность площадки. Согласуют доступ техники, размещение установок, электроснабжение и отвод откачиваемой воды. Эти работы учитывают до намеченной даты запуска.
  5. Заложить резерв времени. Учитывают возможное уточнение геологии, ремонт оборудования и продолжительные осадки. Размер резерва обосновывают для конкретного объекта.

Контрольные точки в общем календарном плане

ЭтапС чем увязатьЧто проверить
Монтаж и запускГотовность площадки, питания, сбросной линии и предшествующих строительных работПуск системы оформлен актом (СП 45.13330.2017, п. 5.23).
Разработка очередного ярусаДостижение нужного понижения воды и устройство следующего яруса системыПри ярусной разработке пониженный уровень опережает выемку на высоту одного яруса — 2,5-3 м (СП 45.13330.2017, п. 5.31).
Земляные и фундаментные работыНепрерывное поддержание проектного уровняНасосы работают, уровни контролируются, оборудование обслуживается; откачка непрерывная (СП 45.13330.2017, п. 5.29).
Прекращение откачки и демонтажОкончание нулевого цикла и обратной засыпки, достаточные вес и прочность сооружения против всплытияУсловия отключения выполнены совместно. Откачку прекращают постепенно, ярусы демонтируют с нижнего после засыпки (СП 22.13330.2016, п. 9.29; СП 45.13330.2017, п. 5.39).

Пока система понижает или поддерживает уровень, можно совмещать с ней завоз материалов и другие подготовительные работы, если это предусмотрено организацией площадки. Проезды и места складирования согласуют так, чтобы оставался доступ к насосам, коллекторам и наблюдательным скважинам.

Контроль и действия при отклонении от графика

Ежедневные замеры уровней позволяют сопоставлять фактическое понижение с запланированным. Если нужная отметка не достигнута, уточняют причину: фактический приток, работу насосов, состояние фильтров. Дату следующего этапа согласуют по результатам контроля. Само истечение расчетного времени не подтверждает готовность котлована.

  • Для насосов водоотлива предусматривают резерв 100% при одном рабочем насосе и 50% при двух и более.
  • Резервные скважины и насосы предусматривают в объеме 10-25% в зависимости от срока работы.
  • Электроснабжение обеспечивают от двух независимых источников.

Резерв оборудования нужен на протяжении эксплуатации, а не только при первоначальном запуске. При сдвиге сроков подземных работ пересматривают и период работы системы. Остановка общестроительных работ сама по себе не означает, что водопонижение можно прекратить.

Что проверить в предложении подрядчика

  • Какие исходные данные использованы для расчета притока и понижения; нужна ли для условий площадки численная модель.
  • Почему метод подходит к грунтам и требуемой глубине, как предусмотрен поэтапный монтаж.
  • Разделены ли в графике мобилизация, запуск, достижение уровня и его поддержание до разрешенного отключения.
  • Какие предусмотрены резервные насосы, питание и действия при повышенном притоке.
  • Есть ли примеры объектов со схожими условиями и какие именно сроки в них указаны.

При сравнении предложений учитывают монтаж и демонтаж, количество оборудования и продолжительность его эксплуатации. Оценивать нужно затраты за весь период, согласованный с подземными работами. Позиции для предварительной оценки приведены в прайсе компании; итоговую стоимость связывают с составом системы и графиком конкретного объекта.

Что происходит, если остановить водопонижение слишком рано?

Бетонирование фундаментной плиты не означает завершения водопонижения. После остановки насосов уровень воды восстанавливается, а конструкция может еще не иметь достаточного веса и прочности против всплытия. Этот риск учитывают заранее при определении срока эксплуатации оборудования.

Преждевременная остановка системы может привести к следующим последствиям:

  • Всплытие фундамента (подъем гидростатическими силами).
    • При восстановлении уровня воды увеличивается давление на подземную часть снизу. Если собственного веса и прочности сооружения недостаточно, возникает риск его подъема и повреждения. Решение об отключении принимают с учетом расчета устойчивости против всплытия.
  • Размывание и суффозия грунта основания.
    • Возвращающаяся вода может выносить мелкие частицы грунта из-под фундаментной плиты. При этом образуются скрытые полости и пустоты. Это может приводить к неравномерным просадкам, трещинам в фундаменте и вышележащих конструкциях.
  • Затопление котлована и разрушение откосов.
    • Если в котловане ведутся другие работы (монтаж коммуникаций, обратная засыпка), стремительный приток воды может привести к затоплению техники, разрушению подготовленных оснований и травмам рабочих.
  • Потеря несущей способности грунта.
    • Возврат воды и восходящая фильтрация могут разуплотнить основание и снизить его несущую способность, особенно в мелких и пылеватых песках. Это создает угрозу устойчивости здания.

Когда же можно останавливать водопонижение? Постепенно, после окончания нулевого цикла и обратной засыпки пазух, когда сооружение набрало вес и прочность против всплытия. Эти условия должны выполняться совместно. Для поддержания понижения напора такой порядок установлен СП 22.13330.2016, п. 9.29. Демонтаж ярусов начинают с нижнего после засыпки. Какие проверки выполняют перед этим и как отключают систему по этапам — в статье «Когда можно отключать водопонижение».

Решение о прекращении работ должно приниматься на основе технического расчета, а не желания сэкономить на аренде насосов.

Источники

При составлении сметы я советую отдельно учитывать монтаж, выход на нужный уровень воды и весь период его поддержания. Я рекомендую увязать срок эксплуатации оборудования с земляными работами, фундаментом и обратной засыпкой, чтобы при изменении графика пересчитать затраты. В предложении подрядчика я бы проверил резерв насосов и питания. Для даты отключения я ориентируюсь на совместное выполнение условий: завершены нулевой цикл и засыпка пазух, сооружение набрало вес и прочность против всплытия.

Савосин Вадим Сергеевич
Инженер коммерческого отдела (сметчик). 10+ лет в строительном ценообразовании. Подготовил коммерческие предложения и сметы для 250+ организаций.
Наши объекты
Все проекты
Прокладка коммуникаций для жилого микрорайонаПрокладка коммуникаций для жилого микрорайонаВодопонижение иглофильтрами: Переустройство газопровода – отвода к Новомосковской ГРС-1Водопонижение иглофильтрами: Переустройство газопровода – отвода к Новомосковской ГРС-1ЖК "River park" СЗ Речников, 7ЖК "River park" СЗ Речников, 7

Комментарии (4)

Пётр Панин
25 сентября 2026, 20:15

Сижу над календарным планом. Генподрядчик хочет запускать иглофильтры в тот же день, когда заходит экскаватор, мол, зачем платить аренду раньше времени. Насколько заранее реально надо стартовать?

Сергей Дружинин Инженер-геолог
28 сентября 2026, 18:16

К началу выемки нужно уже обеспечить требуемое понижение воды. Для котлована средней площади ориентир компании - 1 день на мобилизацию и 1-2 дня на монтаж и запуск; отдельно закладывают расчетное время снижения уровня. При ярусной разработке пониженный уровень должен опережать выемку на высоту яруса - 2,5-3 м. Поэтому запуск планируют заранее, а готовность к земляным работам проверяют замерами. В плане я бы жестко увязал этапы водопонижения с датами земляных работ, фундамента и обратной засыпки и заложил резерв времени на поломку насоса или затяжные дожди.

А пока установки понижают уровень, можно параллельно вести завоз материалов и другие подготовительные работы по плану организации площадки, сохраняя доступ к оборудованию.

Руслан
22 августа 2026, 21:44

Заказчик хочет выключить иглофильтры сразу после бетонирования плиты, чтобы не платить лишний месяц аренды. Насколько это рискованно?

Вадим Савосин Инженер коммерческого отдела (сметчик)
25 августа 2026, 13:40

Руслан, отключение сразу после бетонирования плиты создает риск всплытия и повреждения основания. Пока масса здания не перевесила выталкивающую силу воды, давление снизу способно буквально выдавить свежий фундамент, а вернувшаяся вода может вымывать частицы из основания. Я рекомендую прекращать водопонижение постепенно, после окончания нулевого цикла и обратной засыпки пазух, когда сооружение набрало вес и прочность против всплытия. Демонтаж ярусов начинают с нижнего после засыпки.

Поделиться статьёй
Бесплатная консультация
Савосин Вадим Сергеевич
Инженер коммерческого отдела (сметчик)
Подберём схему водопонижения для вашего котлована
  • Выезд инженера для оценки — 0 ₽ (Москва и область)
  • Цена фиксируется до начала работ
  • Собственная техника, 65+ штатных специалистов
  • Работаем с 1999 года, более 350 клиентов
Написать в TelegramНаписать в MAX
Бесплатная консультация
Савосин Вадим Сергеевич
Инженер коммерческого отдела (сметчик)
Подберём схему водопонижения для вашего котлована
  • Выезд инженера для оценки — 0 ₽ (Москва и область)
  • Цена фиксируется до начала работ
  • Собственная техника, 65+ штатных специалистов
  • Работаем с 1999 года, более 350 клиентов
Написать в TelegramНаписать в MAX

Заказать звонок

Сообщение отправлено

Спасибо за обращение, мы свяжемся с вами для уточнения деталей.

Вы подписались

Спасибо за подписку на рассылку.

Сообщение отправлено

Спасибо за обращение, мы свяжемся с вами для уточнения деталей.

Ваш комментарий отправлен

Он появится после проверки модератора.

Консультация специалиста

Инженер перезвонит, ответит на вопросы по объекту и подскажет, какой способ водопонижения подойдёт.

Пн–Пт 09:00–18:00 · или позвоните: 8 800 350-01-91

Спасибо за заявку!

Наш менеджер свяжется с вами в ближайшее время.

Оставить отклик

Спасибо за заявку!

Наш менеджер свяжется с вами в ближайшее время.
