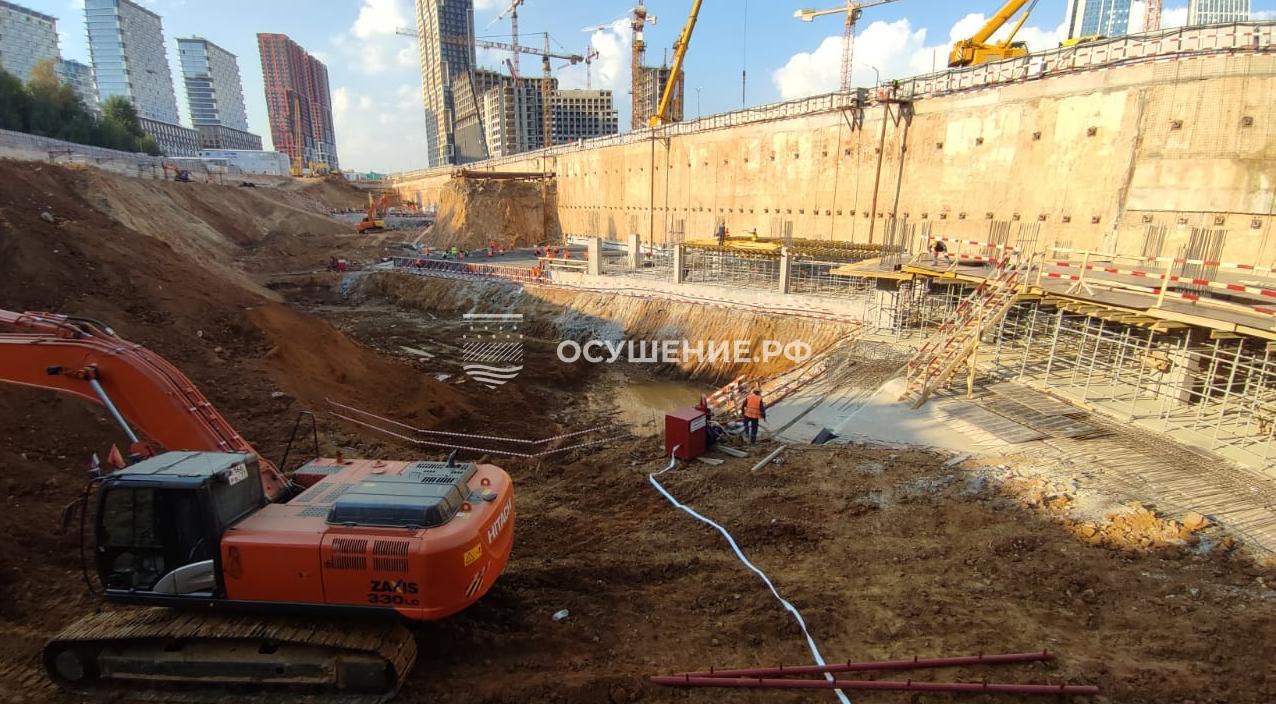

Водопонижение котлована — это временное снижение уровня подземных вод и, при необходимости, напора в водоносных слоях, чтобы вести земляные и бетонные работы в предусмотренных проектом условиях. Воду отбирают иглофильтрами, скважинами или дренажами и отводят к согласованному месту сброса. Систему поддерживают в работе до завершения подземной части и выполнения условий ее безопасной остановки.
Главная цель — подготовить основание и поддерживать условия для строительства. Водопонижение помогает решить несколько задач:
- Обеспечить устойчивость откосов и стенок котлована. Фильтрация воды может вызывать вынос частиц и нарушение устойчивости грунта. Понижение уровня учитывают вместе с устройством откосов и креплений, предусмотренных проектом.
- Провести качественную укладку бетона. Бетонировать обычным способом в котлован, где стоит вода, нельзя: вода нарушает структуру смеси и снижает прочность конструкции. Свежий бетон нельзя затапливать до набора 30 % проектной прочности (СП 45.13330.2017, п. 11.34). Если осушить котлован невозможно, применяют подводное бетонирование методом вертикально перемещаемой трубы по проекту (СП 70.13330.2012, п. 5.13).
- Выполнить работы точно по проекту. Водонасыщенный мелкий песок при фильтрационном или динамическом воздействии может переходить в текучее состояние. Это затрудняет выемку, подготовку основания и соблюдение проектных отметок.
Если условия участка требуют снижения уровня воды, водопонижение включают в этап подготовительных работ, который закладывается в проект еще на стадии расчетов. Подбор системы до начала выемки позволяет согласовать откачку с земляными работами, бетонированием и устройством подземных конструкций.
Чем опасны грунтовые воды в котловане
Подземные воды влияют на устойчивость грунта, состояние основания и возможность выполнять работы. Последствия зависят от состава грунтов, напора и направления фильтрации. Основные риски:
- Обрушение стенок. Фильтрация через откосы и размокание грунта могут нарушать их устойчивость. Трещины по бровке, оплывание песка и вынос частиц с водой требуют проверки состояния выемки и режима откачки.
- Затопление. Котлован превращается в бассейн. Работы приходится приостанавливать, а вода продолжает поступать из грунта. Открытый водоотлив применим по условиям устойчивости и притока; при риске выноса песка требуется предварительное понижение уровня в массиве.
- Разжижение грунта (плывун). Водонасыщенные мелкие и пылеватые пески при фильтрационном или динамическом воздействии могут переходить в текучее состояние. Техника вязнет, выкопать четкий котлован становится невозможно, грунт плывет и заполняет уже откопанные участки.
- Деформация и разрушение фундамента. Бетон, уложенный обычным способом в воду или затопленный до набора прочности, может не набрать проектную прочность. При замерзании вода в порах расширяется и может повреждать бетон. Поэтому водоотвод сохраняют на период, необходимый для набора прочности и завершения подземных работ.
Осушение помогает избежать перерывов на повторную подготовку основания и восстановление поврежденных участков. При этом откачка сама меняет состояние грунтов: ее влияние на соседние здания нужно оценить до начала работ.
Как узнать, нужно ли водопонижение: этап изысканий
Решение о необходимости и масштабах водопонижения принимают по результатам инженерных изысканий. Геологи и гидрогеологи собирают данные о строении участка, уровнях воды и свойствах водоносных слоев.
- Бурение скважин. По периметру будущей строительной площадки бурятся несколько разведочных скважин. Геологи изучают состав грунта, а гидрогеологи фиксируют уровни грунтовой воды в них.
- Определение УГВ и его колебаний. Специалисты выясняют не просто текущий уровень воды, но и его сезонные изменения: весенние и летне-осенние паводковые уровни. Расчет ведут по максимальному прогнозному уровню по данным изысканий и режимных наблюдений (СП 22.13330.2016, пп. 5.4.1, 5.4.7).
- Изучение фильтрационных свойств грунта. Ключевой параметр — коэффициент фильтрации (Kф). Он показывает, как быстро вода может проходить через толщу грунта. От этого напрямую зависит выбор технологии водопонижения:
- Высокий Kф (пески, гравий) — грунт хорошо пропускает воду, но приток к котловану может быть значительным. Производительность и число насосов подбирают по расчетному притоку.
- Пониженный Kф — при значении менее 2 м/сут гравитационные ЛИУ, как правило, неэффективны. Для пылеватых песков и супесей с Kф 0,2–2 м/сут применяют вакуумные установки с обязательной песчаной обсыпкой.
- Низкий Kф (суглинки, глины) — иглофильтры для них не предназначены. Из методов водопонижения нормы называют электроосмос и пластовый дренаж (СП 22.13330.2016, п. 11.11; СП 45.13330.2017, п. 5.5). Если глинистый слой подстилается песком, иглофильтры заглубляют в песок с обсыпкой по всей высоте.
- Прогнозирование. На основе всех данных строится гидрогеологическая модель участка и рассчитывается, насколько нужно опустить уровень воды для безопасного ведения работ и как он будет себя вести в процессе откачки.
- Проверка напорных вод. Если под дном котлована залегает напорный водоносный слой, дно проверяют на прорыв: давление напорных вод с коэффициентом надежности 1,2 не должно превышать расчетное давление от веса грунта между дном котлована и подошвой проверяемого водоупорного слоя; напор считают от этой подошвы до максимального уровня подземных вод (СП 22.13330.2016, п. 9.29). Если условие не выполняется, напор понижают разгрузочными скважинами или увеличивают пригрузку.
Только имея на руках этот технический отчет, проектировщик может выбрать правильный и экономически оправданный способ осушения. Работа «на глазок» здесь недопустима.
| Тип грунта | Коэффициент фильтрации, м/сутки | Что учитывать при выборе системы |
|---|---|---|
| Галечник | 100–200 | Возможен большой приток; требуется расчет производительности системы |
| Песок крупный | 15–50 | ЛИУ или скважины по расчету притока и требуемого понижения |
| Песок средний | 5–15 | ЛИУ или скважины по расчету притока и требуемого понижения |
| Песок мелкий | 1–5 | При Kф 2–5 — ЛИУ с обсыпкой; ниже 2 — вакуумное водопонижение |
| Песок глинистый (пылеватый) | 0,5–1 | Вакуумные установки с обязательной обсыпкой |
| Супесь | 0,1–0,5 | УВВ при Kф от 0,2; ниже — специальные методы по условиям участка |
| Суглинок | 0,01–0,1 | Пластовый дренаж; электроосмос описан в нормах |
| Глина | 0,001–0,01 | Пластовый дренаж; электроосмос описан в нормах |
Значения справочные, по учебнику П. П. Климентова и Г. Я. Богданова «Общая гидрогеология» (1977). Справочники расходятся до порядка величины, поэтому для проекта коэффициент фильтрации определяют опытными откачками.
Как учитывают соседние здания
Понижение уровня воды вызывает дополнительные осадки грунта. При понижении более 2 м выполняют расчет осадок поверхности в зоне влияния (СП 22.13330.2016, п. 11.13). До начала работ обследуют здания и уточняют расположение коммуникаций; в ходе откачки наблюдают за осадками и уровнями воды.
На основе прогноза выбирают режим откачки и меры защиты. Если проект предусматривает противофильтрационную завесу, ее заглубляют в водоупор; при неполном перекрытии водоносного слоя завесу совмещают с водопонижением. При этом оценивают риск подъема воды у соседних объектов из-за перекрытия потока (СП 250.1325800.2016, пп. 4.1.4, 8.5).
Способы осушения и условия их применения
Выбор метода водопонижения — это всегда поиск компромисса между эффективностью, стоимостью и геологическими условиями. Инженеры подбирают технологию, исходя из данных изысканий: глубины требуемого понижения и типа грунтов.
1. Открытый водоотлив
Вода собирается непосредственно в котловане. По периметру котлована копают дренажные канавы (лотки), которые собирают воду в приямки, откуда ее откачивают обычными насосами. Предназначен для временного осушения поверхностного слоя грунта (СП 45.13330.2017, п. 5.6). Применимость определяют по устойчивости откосов и основания с учетом глубины выемки и притока воды. В мелких и пылеватых песках возможны оплывание откосов, суффозия и выпор (п. 11.23), резкие понижения уровня недопустимы.
2. Иглофильтровые установки (ЛИУ)

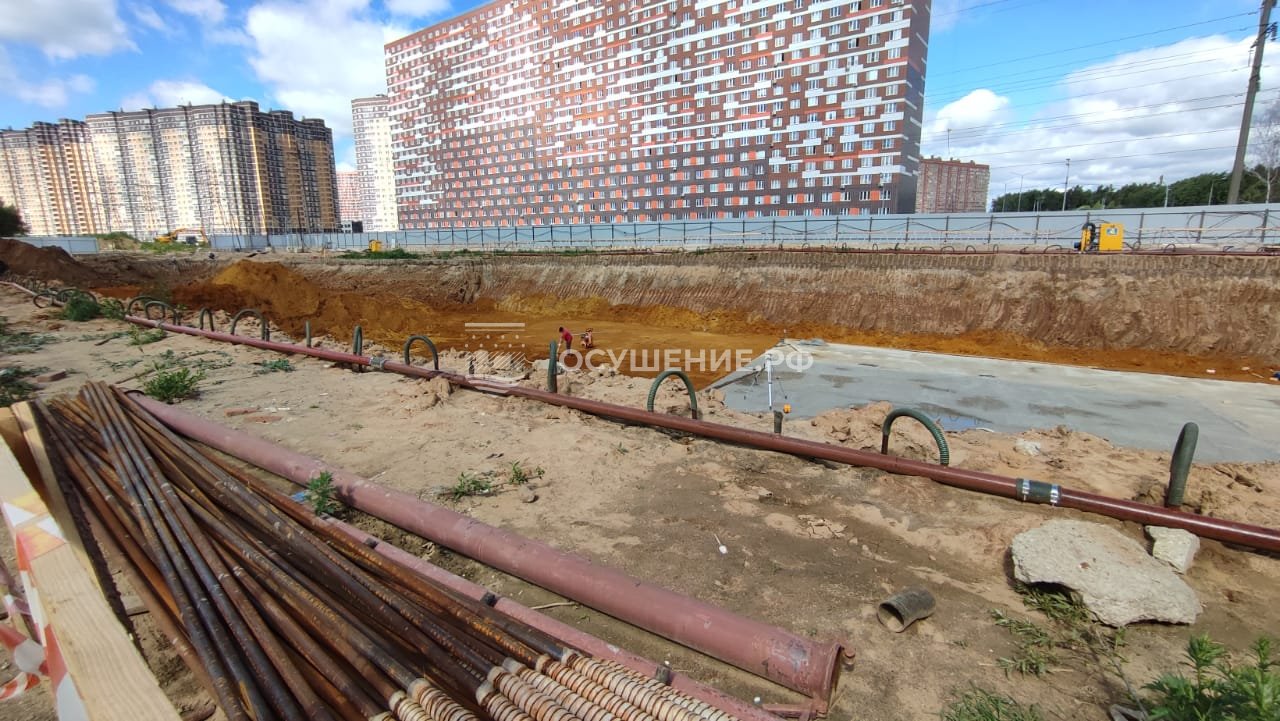

Для осушения песчаных грунтов применяют иглофильтры: гравитационные ЛИУ работают при коэффициенте фильтрации от 2 до 50 м/сут (СП 45.13330.2017, п. 5.4). При Kф 2–5 м/сут необходима песчано-гравийная обсыпка. Понижение одним ярусом составляет 4–5 м от оси насоса; для большей глубины используют ярусы или другой метод (СП 103.13330.2012, п. 5.23).

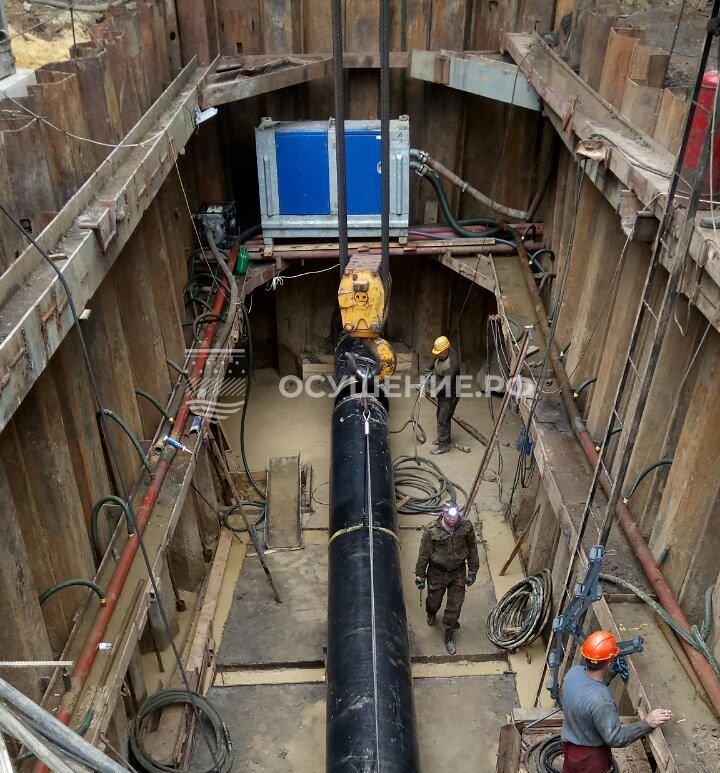

Система состоит из трубчатых иглофильтров с водоприемными фильтрами, гибкими рукавами соединенных с общим коллектором и насосным агрегатом. Фильтр пропускает воду и задерживает частицы грунта. Насос создает разрежение в коллекторе и иглофильтрах, а вода поступает к ним из осушаемого слоя.
Для пылеватых песков и супесей с Kф 0,2–2 м/сут применяют вакуумные иглофильтровые установки (УВВ): понижение одной ступенью 5–7 м, песчаная обсыпка обязательна. С меньшей эффективностью метод применяют при Kф до 5 м/сут (СП 250.1325800.2016, пп. 7.4.1, 7.4.3). Для глин и суглинков УВВ не предназначены.
3. Эжекторные иглофильтровые установки
Используются, когда воду нужно опустить глубже, чем позволяют обычные ЛИУ (на 10–12 м, при обосновании — до 20 м; СП 45.13330.2017, п. 5.4). Здесь работает другой принцип: вода под напором циркулирует по системе, создавая эжекторный эффект, который и высасывает грунтовую воду. Метод рассчитан на малопроницаемые грунты с коэффициентом фильтрации 0,2–2 м/сут (пылеватые пески, супеси); для глин эжекторные иглофильтры не предназначены. Здесь метод приведен для сравнения: компания «Осушение» эжекторное водопонижение не выполняет.
4. Водопонизительные скважины с глубинными насосами
Скважинную систему подбирают по глубине и мощности водоносного горизонта, притоку и требуемому понижению (СП 45.13330.2017, п. 5.8). По контуру котлована бурятся скважины, в которые опускаются погружные насосы. Открытые гравитационные скважины работают при коэффициенте фильтрации не менее 2 м/сут и понижении более 4 м; при коэффициенте фильтрации менее 2 м/сут применяют вакуумные скважины (п. 5.3). Глубину скважин определяют водоносный горизонт и требуемое понижение. Разгрузочные скважины применяют для снижения напора в слоях под дном котлована при угрозе его прорыва.
| Метод | Понижение уровня | Грунты и условия применения | Когда применяется |
|---|---|---|---|
| Открытый водоотлив | Нормативного предела по глубине нет; допустимое понижение определяют по устойчивости откосов и дна с учетом притока | Запрета по типу грунта нет; в мелких и пылеватых песках — риск оплывания откосов, суффозии и выпора | Временное осушение поверхностного слоя |
| Иглофильтры (ЛИУ) | 4–5 м одним ярусом от оси насоса | Пески (Kф 2–50 м/сут) | При Kф 2–5 м/сут — с песчано-гравийной обсыпкой |
| Вакуумные иглофильтры (УВВ) | 5–7 м одной ступенью | Пылеватые пески, супеси (Kф 0,2–2 м/сут) | Обсыпка обязательна; для глин и суглинков не предназначены |
| Эжекторные установки | 10–12 м, при обосновании до 20 м | Пылеватые пески, супеси (Kф 0,2–2 м/сут) | Глубокие котлованы |
| Водопонизительные скважины | Определяется водоносным горизонтом и требуемым понижением | Пески и гравий (Kф от 2 м/сут); при Kф менее 2 м/сут — вакуумные скважины | Для гравитационных скважин — понижение более 4 м |
Когда нужно сочетать несколько методов
Комбинированный подход, сочетающий использование иглофильтров и скважин, используют, если водоносные слои и требуемое понижение нельзя обслужить выбранной одиночной системой. Например, скважины снижают напор в нижнем горизонте, а иглофильтры осушают верхний песчаный слой. Необходимость сочетания подтверждают расчетом по данным изысканий.
В проекте жилого комплекса на Кутузовском проезде, вл. 16 компания сочетала скважины в известняке, вакуумные иглофильтровые установки и зумпфы открытого водоотлива. Для наблюдений были устроены скважины на надъюрский и перхуровский водоносные горизонты. Это пример схемы для конкретного геологического разреза.
Если подрядчик предлагает комбинацию, попросите показать, какую задачу решает каждая часть системы. Сравнивать варианты нужно при одинаковом требуемом понижении, сроке эксплуатации и условиях сброса. Стоимость зависит от количества оборудования и длительности откачки; позиции для предварительной оценки приведены в прайсе.
Этапы работ: как проходит процесс водопонижения
Работы включают подготовку площадки, монтаж, опробование, непрерывную эксплуатацию и демонтаж. Последовательность связывают с разработкой котлована и возведением подземной части здания.
1. Подготовка и монтаж системы
На основе проектного решения по контуру будущего котлована или внутри него размещается оборудование:
- Для иглофильтровых установок: иглофильтры погружают, как правило, гидравлическим способом (подмывом) с песчано-гравийной обсыпкой, а в трудноразмываемых грунтах — в пробуренные скважины. Глубину и шаг задает расчет. Они соединяются гибкими рукавами с коллектором, который подключается к насосным агрегатам.
- Для водопонизительных скважин: бурится сеть скважин, в которые опускаются фильтровые колонны и погружные насосы. Бурение ведут с прямой или обратной промывкой водой либо ударно-канатным способом, без глинистой промывки. После бурения скважины прокачивают эрлифтом. Монтируется система трубопроводов и источник питания.
2. Опробование и запуск
При опробовании проверяют каждую скважину и затем систему в целом. Контролируют:
- Скорость падения уровня воды в наблюдательных скважинах.
- Производительность насосов (сколько кубометров воды в час они откачивают).
- Стабильность откосов котлована.
Этот этап позволяет проверить достижение проектного уровня и скорректировать режим при необходимости. Если котлован затоплен, воду откачивают плавно, без резких понижений; темп задают в проекте производства работ (ППР).
3. Штатная эксплуатация (сопровождение строительства)
Это самый длительный этап. Уровень воды держат не менее чем на 0,5 м ниже дна котлована с учетом его подъема за время возможного аварийного отключения (СП 250.1325800.2016, п. 7.1.7). Система водопонижения работает непрерывно все время, пока ведутся основные работы в котловане:
- Разработка грунта.
- Устройство фундамента (заливка плиты, свайные работы).
- Монтаж подземных конструкций.

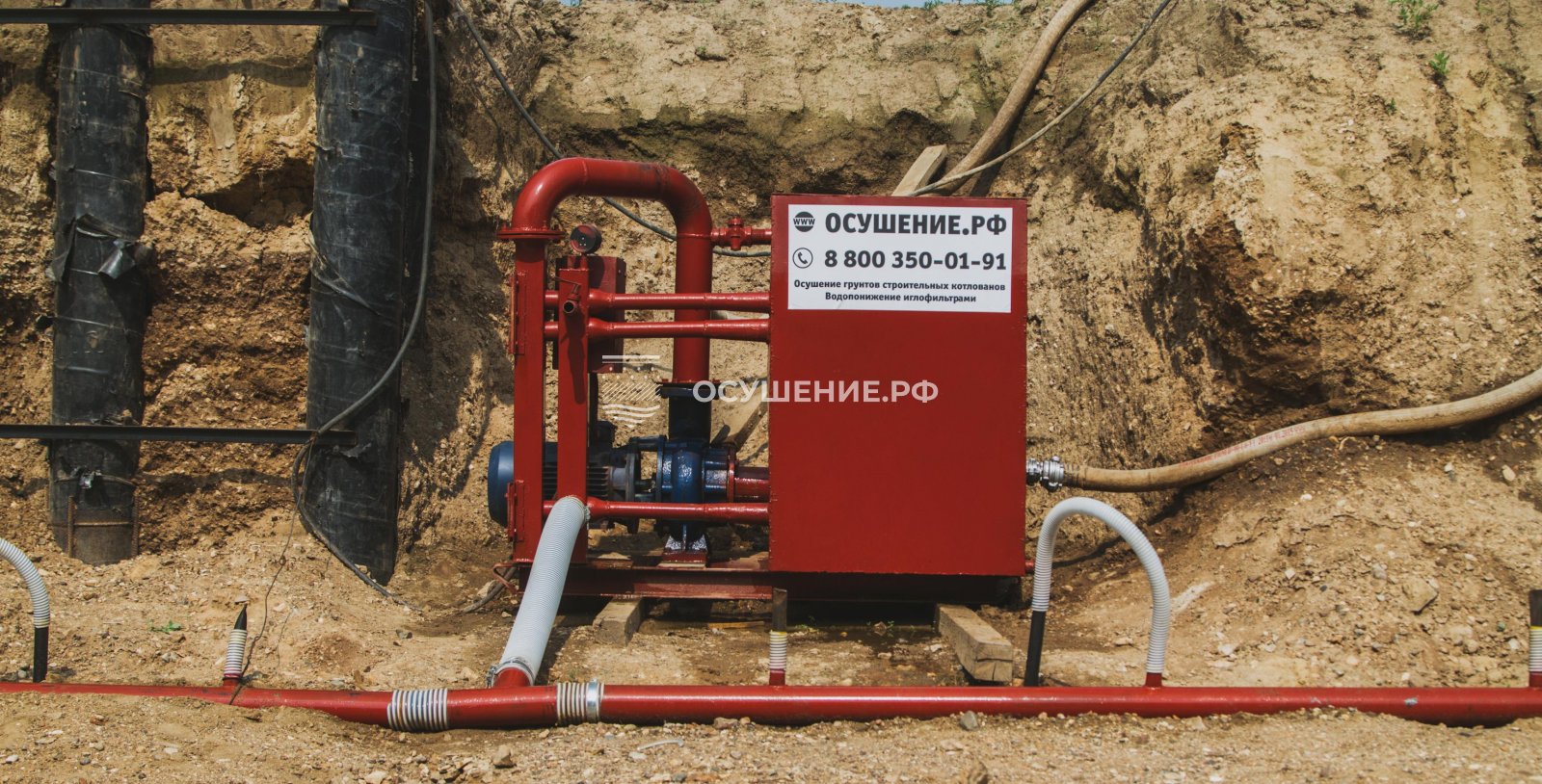

При эксплуатации обслуживают насосы, контролируют уровни в гидронаблюдательных скважинах, расход по водомерам и состояние трубопроводов. Результаты заносят в журнал. Это позволяет обнаружить снижение производительности, заиливание фильтров или утечку и скорректировать работу системы.
Для непрерывной работы предусматривают резерв. У насосов водоотлива он составляет 100 % при одном рабочем насосе и 50 % при двух и более. Резервные скважины и насосные установки предусматривают в количестве 10–25 % в зависимости от срока работы, при этом резервная скважина должна быть как минимум одна. Электроснабжение организуют от двух независимых источников (СП 22.13330.2016, п. 11.8; СП 45.13330.2017, пп. 5.18, 5.24).
4. Постепенная остановка и демонтаж
Остановку проводят постепенно, контролируя восстановление уровня воды и состояние сооружения. Порядок завершения работ:
- Водопонижение прекращают не ранее окончания нулевого цикла и обратной засыпки пазух, когда сооружение набрало вес и прочность против всплытия (СП 22.13330.2016, п. 9.29). После этого насосы в отдельных секциях начинают отключать.
- Подъем уровня контролируют по наблюдательным скважинам, не допуская резкого скачка.
- Затем оборудование снимают, а скважины тампонируют. Ярусы демонтируют начиная с нижнего, после обратной засыпки (СП 45.13330.2017, п. 5.39).
Водопонижение заканчивают по готовности сооружения воспринимать давление воды. Гидроизоляция и окончание отдельного этапа бетонирования сами по себе не заменяют проверку условий остановки.
Ошибки и последствия: что будет, если проигнорировать проблему
Ошибки в выборе и эксплуатации системы могут привести к затоплению, нарушению основания и перерывам в строительстве. Чтобы проверить предложенную схему, полезно разделить риски по этапам работ.
Критические ошибки на этапе проектирования и подготовки:
- Отсутствие инженерных изысканий. Работа вслепую. Система проектируется «на глазок», ее мощности не хватает, или она выбрана не для тех грунтов.
- Неправильный расчет глубины понижения. Уровень остался выше требуемой отметки или не учтен напор под дном. В результате сохраняется риск нарушения основания и прорыва напорных вод.
- Несоответствие оборудования расчету. Недостаточная производительность насосов или забитые фильтры уменьшают отбор воды. Система не справляется с притоком воды.
Ошибки на этапе производства работ:
- Нерегулярная работа системы. Отключение насосов для «экономии электричества» приводит к восстановлению уровня воды и размоканию грунта.
- Отсутствие мониторинга. Без контроля уровней в наблюдательных скважинах невозможно понять, эффективно ли работает система.
- Резкая остановка откачки. Подъем воды может затопить свежий бетон и повторно насытить подготовленное основание. Темп восстановления уровня контролируют по наблюдательным скважинам.
Прямые последствия:
- Обрушение откосов котлована. Требует дорогостоящих работ по расчистке, укреплению стенок и ведет к простою техники.
- Затопление. Приостановка работ до восстановления условий в котловане. Убытки исчисляются стоимостью аренды техники, простоя бригад и срывом сроков сдачи объекта.
- Деформация и разрушение фундамента. Поврежденные участки обследуют; по результатам определяют необходимость усиления, ремонта или замены конструкций.
- Юридическая ответственность. Срыв контракта, штрафы, претензии и иски заказчика, предписания надзорных органов.
Затраты на систему оценивают вместе с продолжительностью ее работы, резервом оборудования, мониторингом и организацией сброса. Сопоставление только стоимости монтажа оставляет за рамками основные условия эксплуатации.
Кто отвечает за подготовку и сопровождение
Профессиональное проектирование и планирование связывают данные изысканий с выбранным оборудованием и графиком строительства. Проектировщик задает требуемые уровни, размещение водопонизительных устройств, порядок контроля и условия остановки. Во время работ измерения сопоставляют с проектом, чтобы замечать отклонения до следующего этапа выемки.
Компания «Осушение» применяет ЛИУ, УВВ, водопонизительные скважины, открытый водоотлив и гидронаблюдательные скважины. Инженерные изыскания выполняют партнеры. Наблюдение за осадками соседних зданий ведет независимая организация по прямому договору с заказчиком; оно не входит в договорную ответственность компании за систему водопонижения.
Электроосмос и противофильтрационные завесы упомянуты как возможные проектные решения по условиям участка. Компания их самостоятельно не выполняет. При выборе подрядчиков важно заранее распределить работы по водопонижению, защите выемки и наблюдениям за окружающей застройкой.
Не только откачать: куда девать воду и как защитить экологию
Схему отвода воды разрабатывают вместе с системой откачки. До монтажа нужно определить, куда эту воду деть. Бесконтрольный сброс откачанной грунтовой воды может нанести серьезный вред окружающей среде и повлечь ответственность. Поэтому этот процесс строго регламентирован.
Почему нельзя просто слить воду в ближайшую канаву?
Откачанная вода может содержать примеси:
- Взвешенные частицы — мелкие частицы глины, песка, ила, которые делают воду мутной.
- Химические примеси — следы нефтепродуктов, солей, тяжелых металлов, которые вода вымыла из грунта на промышленных или урбанизированных территориях.
Сброс загрязненной воды без необходимой очистки может приводить к заилению водоемов, изменению химического состава почвы и подземных вод и ущербу флоре и фауне.
Состав воды определяют лабораторно и подбирают очистку под условия приема. Качество сбрасываемой воды контролируют лабораторно не реже 2 раз в месяц (СП 45.13330.2017, прил. И). Порядок отбора проб и требования к качеству учитывают при организации отвода воды.
Законные пути отвода воды
- Сброс в ливневую канализацию. Самый распространенный вариант в городах. Сброс ведут по договору водоотведения с владельцем ливневой сети (416-ФЗ, ст. 14), в Москве — с ГУП «Мосводосток». Договор обычно оформляет заказчик, при необходимости — наша компания. Вода должна соответствовать нормативам состава (чаще всего ее отстаивают для удаления взвешенных частиц), объем сброса учитывают на узле учета. Так, на ЖК «Садовническая, 69» воду по сбросному трубопроводу отводят в колодец ливневой канализации, а на ввод узла учета в эксплуатацию получено согласование ГУП «Мосводосток».
- Сброс в водоем (водный объект). Сброс сточных, в том числе дренажных, вод в водный объект ведут на основании решения о предоставлении водного объекта в пользование (Водный кодекс РФ, ст. 11) с соблюдением ограничений ст. 44.
- Использование на стройплощадке. Воду можно использовать для технических нужд, например пылеподавления, если ее состав соответствует требованиям к такому использованию. Приготовление бетона также требует проверки пригодности воды; одного отстаивания для этого недостаточно.
Отдельно в нормах описан технический прием — возврат воды в водоносный горизонт через поглощающие скважины (СП 103.13330.2012, п. 5.18; СП 250.1325800.2016, п. 7.2.1). Правовой режим такого решения требует отдельной проработки. Компания «Осушение» обратную закачку не выполняет.
Ответственность и планирование
Вопрос утилизации воды решается на стадии проектирования. В проекте водопонижения предусматривают схему отвода воды с учетом мест сброса и химического состава вод (СП 22.13330.2016, п. 11.2). Сброс в водный объект без решения о предоставлении его в пользование или с нарушением условий сброса влечет штрафы по КоАП РФ (для юридических лиц, в редакции от 26.07.2026):
- самовольное пользование водным объектом (ст. 7.6) — от 50 до 100 тыс. руб. или приостановление деятельности до 90 суток;
- нарушение правил водопользования при сбросе сточных вод (ст. 8.14, ч. 1) — от 80 до 100 тыс. руб. или приостановление деятельности до 90 суток;
- нарушение требований к охране водных объектов, которое может повлечь их загрязнение, засорение или истощение (ст. 8.13, ч. 4), — от 150 до 300 тыс. руб.
К запуску системы должны быть подготовлены маршрут отвода, приемная сеть или место сброса, необходимая очистка и контроль качества. Тогда откачку можно вести непрерывно на протяжении предусмотренного проектом периода.
Источники
- СП 45.13330.2017 «Земляные сооружения, основания и фундаменты» — раздел 5, пп. 11.23, 11.34, прил. И; ссылки на раздел 5 приведены по редакции с изменениями № 1–3
- СП 22.13330.2016 «Основания зданий и сооружений» — пп. 5.4.1, 5.4.7, 9.29, 11.2, 11.8, 11.11, 11.13
- СП 250.1325800.2016 «Здания и сооружения. Защита от подземных вод» — пп. 4.1.4, 7.1.7, 7.2.1, 7.4.1, 7.4.3, 8.5
- СП 103.13330.2012 «Защита горных выработок от подземных и поверхностных вод» — пп. 5.18, 5.23
- СП 70.13330.2012 «Несущие и ограждающие конструкции» — п. 5.13
- Водный кодекс Российской Федерации — ст. 11, ст. 44
- Федеральный закон от 07.12.2011 № 416-ФЗ «О водоснабжении и водоотведении» — ст. 14
- Кодекс РФ об административных правонарушениях — ст. 7.6, ст. 8.13, ст. 8.14 (ред. от 26.07.2026)
- Климентов П. П., Богданов Г. Я. «Общая гидрогеология», 1977, с. 128
При выборе системы я сначала сопоставляю строение водоносных слоев с требуемым понижением и напором под дном котлована. Комбинацию скважин и иглофильтров рекомендую рассматривать, когда у каждого метода есть своя расчетная задача. До запуска я советую проверить готовность сброса, резерва насосов и наблюдательных скважин. Остановку связываю с окончанием нулевого цикла и обратной засыпки пазух, когда сооружение набрало вес и прочность против всплытия.
- Выезд инженера для оценки — 0 ₽ (Москва и область)
- Цена фиксируется до начала работ
- Собственная техника, 65+ штатных специалистов
- Работаем с 1999 года, более 350 клиентов
- Выезд инженера для оценки — 0 ₽ (Москва и область)
- Цена фиксируется до начала работ
- Собственная техника, 65+ штатных специалистов
- Работаем с 1999 года, более 350 клиентов



















Комментарии (4)
